Les autorisations et démarches administratives pour construire au Cameroun

Felcy Fossi • 5 février 2026

Pour construire au Cameroun, vous devez connaître les formalités: dépôt du dossier, obtention du permis de construire, respect du plan d'occupation du sol et des normes techniques. Vous êtes responsable de vérifier les servitudes et de solliciter les autorisations environnementales; le non-respect entraîne sanctions et démolition. Suivre les procédures réduit les risques et accélère le chantier; préparez votre dossier complet pour bénéficier des meilleures conditions et sécuriser votre investissement.

Points clés :

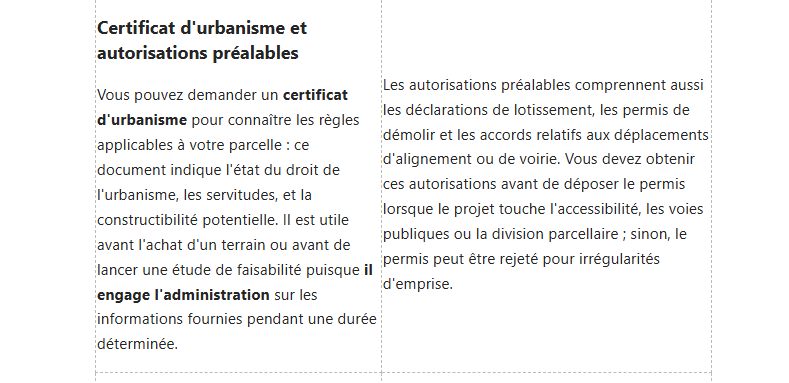

  • Vérifier la propriété et le zonage : titre foncier ou acte de propriété et consultation du plan d'urbanisme / certificat d'urbanisme pour connaître les règles applicables.

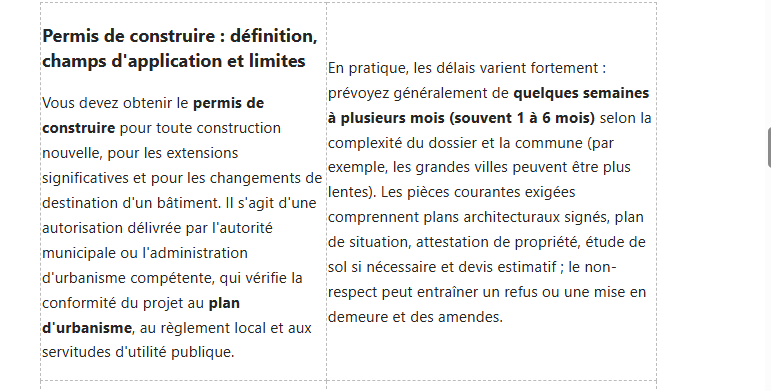

  • Obtenir le permis de construire auprès de la commune : dépôt d'un dossier complet (plans signés, pièces administratives, étude de sol si nécessaire) et paiement des frais.
  • Respecter les normes et études obligatoires : règles techniques, assainissement, sécurité et éventuelle étude d'impact environnemental ou sanitaire.
  • Demander les raccordements et autorisations complémentaires : branchements eau/électricité/voirie, permis d'occupation du domaine public et règlement des redevances locales.
  • Se soumettre aux contrôles et obtenir la réception : inspections pendant/à l'issue des travaux, levée des réserves et délivrance du certificat de conformité ou autorisation d'occupation.

Cadre légal et institutions compétentes

Lois et règlements applicables (urbanisme, construction, environnement)

Vous devez vous conformer à un ensemble de textes nationaux et locaux qui encadrent l'urbanisme, la construction et la protection de l'environnement : règles d'occupation du sol établies par les plans d'urbanisme communaux ou régionaux, dispositions du Code des collectivités territoriales relatives à l'aménagement et aux permis, et obligations environnementales définies par le ministère en charge de l'environnement. Pour les projets dits "sensibles" (divisions foncières, lotissements, bâtiments industriels), une Étude d'Impact Environnemental (EIE) et son autorisation sont souvent exigées avant l'octroi du permis de construire.

Dans la pratique, vous devrez fournir des pièces standardisées : plan de situation, plan d'implantation, plans architecturaux, certificat de propriété ou attestation de droit d'usage, et parfois une étude de sol ou de drainage selon la zone. Attention : construire sans permis ou en contradiction avec un plan d'alignement peut entraîner des amendes, la démolition ou la suspension des travaux, et les règles varient fortement d'une commune à l'autre.

Organismes et services impliqués (Ministère, Délégations régionales, communes)

Le traitement administratif met en jeu plusieurs ministères et leurs délégations : le Ministère des Domaines, du Cadastre et des Affaires Foncières (MINDCAF) pour la sécurité foncière et les titres, le ministère en charge de l'habitat et de l'urbanisme pour les normes techniques et les autorisations supérieures, et le Ministère de l'Environnement pour les évaluations environnementales. Au niveau local, les Délégations régionales et les communes instruisent les dossiers, délivrent les attestations d'alignement et les permis, et assurent le contrôle technique via les services municipaux d'urbanisme.

Vous rencontrerez aussi des services techniques spécifiques : service de l'urbanisme municipal, cadastre, service des eaux et assainissement et services d'hygiène pour les contrôles sanitaires. Dans les grandes villes comme Douala ou Yaoundé, la coordination entre la Délégation régionale et la mairie est systématique, et l'absence de l'un des avis peut bloquer l'instruction du dossier.

Concrètement, préparez-vous à déposer un dossier complet en plusieurs exemplaires, à payer des taxes d'instruction et à suivre une procédure qui peut impliquer plusieurs allers-retours ; les délais d'instruction peuvent varier de quelques semaines à plusieurs mois selon la complexité du projet et les exigences des services régionaux.

Interaction avec autorités traditionnelles et instances locales

Dans les zones où le foncier est encore géré selon le droit coutumier, vous devez négocier avec les chefferies, conseils de village et notables avant d'engager toute démarche administrative formelle ; obtenir une lettre de consentement écrite de la chefferie est souvent indispensable pour éviter les contestations ultérieures. En milieu rural, les conflits de tenure sont fréquents : des cas concrets montrent que 30-40 % des litiges fonciers liés à la construction partent d'un défaut de consultation des autorités locales.

Vous trouverez utile de formaliser tout accord coutumier par un écrit signé et, si possible, par un enregistrement auprès de la mairie ou du MINDCAF, afin de sécuriser votre investissement. Dans certains départements, des comités locaux de gestion foncière facilitent la médiation entre propriétaires coutumiers et acquéreurs urbains, et leur avis peut accélérer la délivrance des autorisations communales.

Pour être efficace, identifiez d'abord les titulaires coutumiers, faites constater l'accord devant témoins et préférez la transcription de l'accord chez le service foncier : l'absence de preuve écrite d'un consentement traditionnel est l'une des causes les plus fréquentes de procédure d'expulsion ou de suspension de chantier.

Les Autorisations Et Démarches Administratives Pour Construire Au Cameroun


consultez systématiquement la mairie et les services techniques, conservez des copies datées de tous les documents et engagez, si nécessaire, un architecte ou un cabinet d'études pour sécuriser votre dossier et accélérer l'obtention des autorisations.

Procédure de demande et instruction des dossiers


Étapes administratives détaillées : dépôt, instruction, décision

Vous déposez d'abord le dossier complet auprès de la mairie, de la délégation régionale d'urbanisme ou du service communal compétent : titre de propriété, plan de masse, plans de façades et coupes signés par un architecte, étude de sol pour les immeubles, notice technique, quittances fiscales et justificatifs de paiement des droits. L'instruction comprend un examen administratif puis technique ; en pratique, l'administration demande souvent des pièces complémentaires et vous laisse généralement 30 à 90 jours pour répondre avant qu'une décision ne soit rendue.

Vous recevez une décision motivée : accord, refus ou demande de prescriptions. En cas d'accord, un permis de construire vous est délivré avec une validité habituelle de 2 ans renouvelable (à vérifier selon la commune) et l'obligation d'afficher l'autorisation sur le chantier. En cas de refus, la notification précise les motifs et vous pouvez engager un recours gracieux puis contentieux si nécessaire.

Contrôles techniques et visites : urbanisme, sécurité, conformité

Pendant l'instruction, les services d'urbanisme examinent la conformité des plans aux règles d'alignement, de gabarit et de coefficient d'occupation; vous pouvez être convoqué pour ajuster les solutions techniques. En phase travaux, attendez au minimum deux visites : un contrôle avant fondation et une visite de réception finale ; ces visites portent sur la profondeur des fondations, le ferraillage, la qualité du béton et la conformité aux plans approuvés. Commencer les travaux sans permis peut entraîner suspension immédiate, amendes ou démolition.

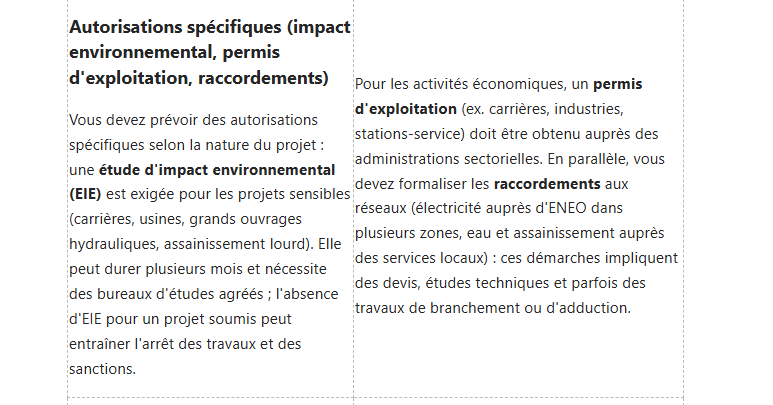

Pour les projets sensibles (immeubles R+3 et plus, bâtiments recevant du public, installations industrielles), l'administration exige souvent l'intervention d'un bureau de contrôle agréé qui réalise des essais (cubes de béton, contrôle d'armatures) et rédige des rapports périodiques ; ces prestations représentent un coût supplémentaire mais augmentent la sécurité et la recevabilité du dossier.

En pratique, vous devrez fournir lors des visites des documents complémentaires : fiche de contrôle du bureau de contrôle, attestation de conformité des installations électriques et d'assainissement, et plans d'exécution. Les contrôleurs peuvent imposer des reprises immédiates si les tests montrent des déficiences structurales ou des non-conformités de sécurité.

Délais légaux, prescriptions et voies de prolongation ou suspension

L'instruction suit des délais légaux variables selon la commune : généralement entre 30 et 90 jours pour une décision initiale. Après délivrance, vous devez commencer les travaux dans le délai indiqué par le permis (souvent 2 ans) et respecter les prescriptions attachées (hauteur, matériaux, distance par rapport aux limites). Si vous ne démarrez pas ou si vous interrompez les travaux, le permis peut devenir caduc et nécessiter une nouvelle demande.

La suspension administrative peut être prononcée en cas de danger pour la sécurité, de non-respect des prescriptions ou d'opposition publique motivée; vous pouvez requérir une prorogation ou déposer un dossier de régularisation avant toute sanction. En cas d'inaction de l'administration dans les délais, il est recommandé d'adresser un rappel écrit puis, si nécessaire, d'intenter un recours contentieux devant l'instance compétente après expiration des délais prévus.

Pour la prorogation, vous préparez un dossier simplifié justifiant l'impossibilité de mener les travaux (retards financiers, contentieux foncier) et le déposez idéalement 30 jours avant l'expiration du permis ; les communes accordent souvent une prorogation exceptionnelle de 12 mois, mais une succession de prorogations peut être refusée, exposant votre projet à la caducité.

Pièces et études techniques requises

Dossier architectural et plans (plans de masse, coupe, façades)

Vous devez fournir un dossier complet comprenant au minimum le plan de masse (implantation, limites de propriété, accès, réseaux), des coupes montrant la cote zéro, niveaux et hauteurs intérieures, ainsi que les façades détaillées avec matériaux et finitions. Les plans sont généralement exigés à des échelles standard - par exemple 1/500 pour le plan de masse, 1/100 pour les plans de niveaux et façades - et accompagnés d'une notice descriptive précisant surfaces (SHON/SHOB), usage des locaux et conformité au règlement d'urbanisme communal.

Vous veillerez à joindre le plan de situation, le relevé topographique et la liste des pièces administratives signées et tamponnées par l'architecte (attestation professionnelle, numéro d'inscription). En pratique, les communes demandent souvent 4 à 6 exemplaires papier plus une version numérique; sans ces éléments signés et lisibles votre dossier risque d'être rejeté ou retardé.

Études complémentaires : géotechnique, hydraulique, étude d'impact environnemental

Pour le sol, vous commanderez une étude géotechnique qui comprend sondages, essais in situ (SPT/CPT selon disponibilité) et analyses en laboratoire; pour un bâtiment R+2 on préconise en général 2 à 4 sondages jusqu'à 5-10 m, tandis qu'un immeuble plus élevé peut nécessiter des sondages jusqu'à 15-20 m. Le rapport doit préciser la nature des sols (argiles gonflantes, remblais, roches), la profondeur de la nappe phréatique et les recommandations de fondation (semelles, radier, pieux), car une étude incomplète expose au risque d'affaissement, fissures ou surcoûts importants.

Vous ferez également réaliser une étude hydraulique pour dimensionner les évacuations d'eaux pluviales et, si nécessaire, des bassins de rétention; il est courant de dimensionner les ouvrages sur des pluies de projet avec des périodes de retour de 10 à 50 ans selon la criticité du site. Enfin, une étude d'impact environnemental (EIE) sera exigée pour les projets d'envergure, en zone humide ou à proximité de milieux protégés; cette EIE documente les impacts (érosion, rejets, pertes de biodiversité) et propose mesures d'atténuation, compensation ou suivi.

En pratique, prévoyez des délais : une étude géotechnique complète prend souvent 2 à 6 semaines selon l'accessibilité et la profondeur des sondages, tandis qu'une étude hydraulique ou une EIE peut nécessiter 3 à 8 semaines avec enquêtes de terrain et consultations. Si vous négligez ces études, vous vous exposez à retards administratifs, prescriptions de dernière minute et coûts de correction très élevés, alors qu'un dossier technique solide peut au contraire accélérer l'instruction et limiter les réserves imposées par l'administration.

Foncier, bornage et titres de propriété

Types de titres fonciers et preuve de propriété (titre foncier, acte, contrat)

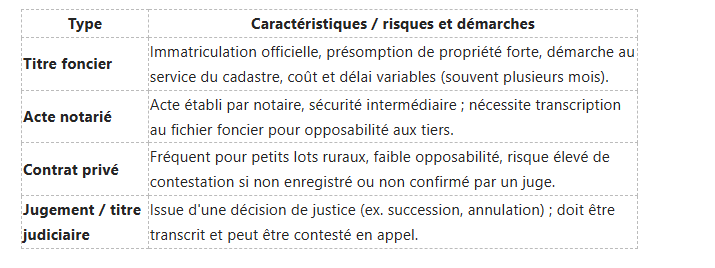

Vous devez distinguer clairement le titre foncier - délivré par le cadastre et offrant la sécurité juridique la plus forte - de l'acte notarié, qui atteste une transaction mais nécessite souvent une transcription pour pleine opposabilité, et du contrat de vente privé, fréquent dans les transactions rurales mais plus vulnérable aux recours. Par exemple, un titre foncier correctement immatriculé vous protège contre la plupart des ventes frauduleuses et facilite l'obtention d'un prêt hypothécaire ; à l'inverse, une simple promesse de vente non enregistrée peut vous exposer à la perte du bien en cas de conflit.

  • Titre foncier : priorité pour sécurité et financement.
  • Acte notarié : recommandé pour transactions urbaines importantes.
  • Contrat privé : prudence, enregistrez et faites constater par huissier.

Vous vérifierez systématiquement la chaîne de transfert (ancêtres du titre), l'absence d'hypothèques et la concordance des plans cadastraux avant tout paiement. Knowing vous évitera des litiges coûteux et facilitera la construction et le financement de votre projet.

Bornage, servitudes, conflits fonciers et démarches de régularisation

Vous ferez réaliser un bornage par un géomètre-expert pour matérialiser définitivement les limites ; en pratique, un bornage amiable peut prendre 2 à 8 semaines, tandis qu'un bornage judiciaire dure généralement de 6 à 18 mois selon la complexité et les recours. Vous devez également contrôler l'existence de servitudes (passage, canalisation, puits) qui peuvent limiter l'emprise constructible : la servitude de passage est l'une des plus fréquentes et peut imposer une bande de plusieurs mètres selon l'usage historique.

Vous engagerez une procédure de régularisation si vous découvrez une anomalie : les étapes usuelles sont la notification aux voisins, la transcription des actes au cadastre, puis le recours au tribunal en cas d'opposition. En pratique, prévoyez des frais de géomètre (estimés en général entre 150 000 et 800 000 FCFA selon la surface) et des frais judiciaires si le dossier va en justice ; un cas typique consiste en un litige sur 3-10 m de profondeur entre parcelles contiguës qui nécessite expertise et décision de justice.

Vous pourrez réduire les risques en obtenant des attestations notariales, en faisant apposer des repères permanents lors du bornage et en enregistrant rapidement tout accord écrit avec les voisins ; ne pariez jamais sur l'oral lorsque l'enjeu est la construction - cela vaut particulièrement dans les zones périurbaines où la pression foncière est forte.

Coûts, taxes, assurances et financement

Redevances, taxes d'urbanisme et coûts administratifs

Vous devez prévoir une série de frais administratifs avant le démarrage : frais de dossier pour la demande de permis (généralement entre 50 000 et 200 000 FCFA), redevances d'urbanisme liées à la commune et au type de construction, ainsi que les coûts de bornage et de géomètre. En outre, les raccordements à l'eau et à l'électricité sont souvent facturés séparément et peuvent varier de 100 000 à 1 500 000 FCFA selon la proximité des réseaux.

Dans les grandes villes comme Douala ou Yaoundé, attendez-vous à des montants supérieurs : pour une maison de 150-200 m², les frais administratifs et taxes peuvent facilement atteindre 300 000 à 1 000 000 FCFA. Enfin, la taxe foncière annuelle et d'autres contributions locales seront calculées sur la valeur locative et peuvent représenter de quelques dizaines de milliers à plusieurs centaines de milliers de FCFA par an ; exigez toujours des quittances officielles pour éviter les paiements informels.

Financement des travaux, assurances obligatoires et garanties (dommages-ouvrage, cautions)

Vous financerez la plupart des projets par un mélange d'apport personnel et de crédit : les banques exigent couramment un apport de 20 % à 40 % du coût total et proposent des prêts de construction ou des hypothèques couvrant jusqu'à 70-80 % du besoin. Les taux d'intérêt varient selon l'établissement et la durée, fréquemment entre 8 % et 14 % annuels, et le décaissement se fait par tranches liées à l'avancement (1re tranche à démarrage, puis paliers après gros œuvre, second œuvre, réception).

Vous devez souscrire des assurances spécifiques : la garantie tous risques chantier (TRC) pour couvrir sinistres pendant les travaux et la responsabilité civile professionnelle de l'entrepreneur. Les banques demandent souvent une caution de bonne exécution (garantie bancaire ou caution solidaire) équivalente à 10-20 % du montant du contrat et recommandent une assurance de type dommages-ouvrage pour accélérer l'indemnisation en cas de vices affectant la solidité (couverture souvent assimilée à une garantie décennale).

Pour sécuriser votre financement, comparez plusieurs banques et assureurs : la prime TRC peut représenter 0,5 % à 2 % du coût des travaux, tandis que l'assurance dommages-ouvrage se situe souvent autour de 1 % à 3 %. De plus, les cautions bancaires entraînent des commissions annuelles (ex. 1 % à 3 % du montant cautonné) et les décaissements en plusieurs paliers exigent des situations de travaux validées par un maître d'œuvre ou un contrôleur technique - sans ces garanties vous prenez le risque de voir les fonds bloqués ou de ne pouvoir obtenir réparation en cas de sinistre.

Les Autorisations Et Démarches Administratives Pour Construire Au Cameroun

Vous devez d'abord vérifier la situation foncière de votre terrain (titre foncier, acte notarié ou récépissé) et vous assurer du zonage auprès des services d'urbanisme de la commune ou du ministère compétent. Votre dossier de demande de permis de construire doit comporter des plans signés par un architecte ou technicien agréé, un plan topographique, une attestation d'alignement et les quittances des paiements fiscaux locaux ; selon la nature et l'ampleur du projet, des autorisations sectorielles (étude d'impact environnemental, approbation des services d'eau et d'électricité, etc.) peuvent être exigées avant instruction du permis.

Pour éviter retards et sanctions (amendes, mise en conformité ou démolition), vous devez constituer un dossier complet, payer les redevances officielles et suivre les procédures de délivrance auprès de la commune ou du service urbain compétent, en conservant tous les récépissés. Faites-vous accompagner par un notaire, un architecte et, si nécessaire, un conseiller juridique pour sécuriser votre acquisition, anticiper les contraintes locales (règles d'urbanisme, droits coutumiers) et garantir la conformité de votre construction à chaque étape.

FAQ

Q: Quels sont les permis et autorisations obligatoires pour construire au Cameroun ?

A: Pour construire au Cameroun, il faut généralement obtenir un permis de construire délivré par la commune/mairie compétente ou l'autorité administrative territoriale. Selon la nature du projet, il peut aussi être nécessaire d'obtenir une autorisation de lotir (pour subdivision), un permis d'alignement ou d'implantation, ainsi qu'une étude d'impact environnemental approuvée pour les projets sensibles (selon la réglementation environnementale nationale). La preuve de propriété du terrain (titre foncier ou acte authentique) et la conformité au plan d'urbanisme local sont exigées avant délivrance des autorisations.

Q: Quels documents composent le dossier type de demande de permis de construire au Cameroun ?

A: Le dossier de demande comprend habituellement : le formulaire administratif rempli, le titre de propriété ou acte d'acquisition, le plan de situation et le plan cadastral, les plans d'architecture (plans de masse, coupes, façades), l'étude de sol et note technique (pour constructions lourdes), le devis estimatif des travaux, les quittances fiscales/attestation de paiement des droits, et éventuellement l'étude d'impact environnemental. Des pièces complémentaires peuvent être demandées (attestations de conformité aux prescriptions riveraines, plans de réseaux pour raccordements, autorisations spéciales si site classé).

Q: Quelle est la procédure administrative et quels sont les délais habituels pour obtenir un permis ?

A: La procédure inclut : vérification préalable du respect du plan d'urbanisme, dépôt du dossier auprès de la mairie ou de la direction compétente, instruction technique (contrôles et visites sur site), décision de délivrance ou de rejet, et affichage public de l'autorisation. Les délais varient selon la commune et la complexité du projet : quelques semaines à plusieurs mois (souvent 1 à 3 mois pour les dossiers standards). En cas de rejet, un recours administratif est possible ou il faut compléter le dossier ; en cas d'urgence, des procédures accélérées peuvent exister mais restent exceptionnelles.

Q: Quelles démarches faut-il effectuer pour les raccordements (eau, électricité, assainissement) et la réception des travaux ?

A: Après obtention du permis, il faut solliciter les concessionnaires locaux pour les branchements : CAMWATER/structure locale pour l'eau, opérateur d'électricité (ENEO ou l’exploitant local) pour l'électricité, et les services d'assainissement pour les vidanges/raccordements. Pendant et après les travaux, des contrôles de conformité sont effectués par les services techniques municipaux ou agréés ; il faut obtenir un procès-verbal de réception provisoire puis définitive et, le cas échéant, un certificat de conformité ou d'achèvement avant la mise en service et le branchement officiel.

Q: Quelles sont les conséquences d'une construction sans autorisation et quels conseils pour sécuriser son projet ?

A: Construire sans autorisation expose au risque de sanctions : amendes, arrêt des travaux, démolition partielle ou totale ordonnée par l'administration, impossibilité d'obtenir des raccordements ou de vendre le bien, et difficulté à régulariser avec des pénalités. Conseils pratiques : vérifier et sécuriser le titre foncier avant tout achat, consulter le service d'urbanisme local, confier l'étude et le dépôt du dossier à un architecte ou bureau d'études agréé, réaliser les études préalables (sol, environnement) et conserver tous les récépissés et quittances. Pour les projets complexes, solliciter un accompagnement juridique et technique pour accélérer les procédures et limiter les risques de contentieux.

Les techniques de construction modernes qui façonnent l’année 2026 et au-delà
par Felcy Fossi 5 août 2026
Points Clés : La fabrication additive monumentale permet la production d'éléments structurels uniques et adaptés au site, par exemple des tabliers et nervures de ponts piétonniers imprimés directement sur place pour réduire les transports et les déchets, comme un tablier de pont piéton imprimé sur place. Matériaux organiques et « vivants » élargissent l'éventail des performances thermiques et biocapacitatives, utilisant des mycéliums, biocomposites et textiles bioactifs pour créer des façades auto-régulantes, illustrés par un prototype de mur vivant installé sur un immeuble de bureaux. Automatismes collaboratifs et intelligence embarquée augmentent la précision artisanale, avec des cobots qui réalisent des finitions complexes et des exosquelettes qui réduisent la pénibilité, déjà testés sur des chantiers modulaires en production pilote. Jumeaux numériques intégrés à des réseaux de capteurs IoT offrent des simulations en temps réel et de la maintenance prédictive, employées pour affiner la performance énergétique d'un projet avant la pose de la première pierre, comme une simulation thermique réalisée sur un ensemble résidentiel. Délocalisation de la manufacture vers des unités locales et impression sur site favorise la préfabrication adaptable, rendant possible la production de modules livrés prêts au montage, par exemple une unité d'habitation préfabriquée assemblée en usine et livrée prête au montage. Vous constatez comment la fabrication additive et les matériaux vivants redéfinissent les chantiers et les pratiques professionnelles. Évaluez le risque structurel et réglementaire tout en mesurant le gain d'efficacité énergétique , par exemple un prototype de logement modulaire. L’Éclosion de la fabrication additive monumentale Capacités et échelle À présent, vous constatez que les imprimantes XXL autorisent la production d'éléments structurels et architecturaux directement sur chantier, ce qui réduit les besoins de coffrage et libère des géométries complexes, et l'un des avantages les plus marquants reste la réduction des déchets de matériau , comme le montre un projet municipal où une imprimante a produit une passerelle longitudinale en sections assemblées. Matériaux et stratégies hybrides Par ailleurs, vous devez intégrer des formulations nouvelles - bétons techniques, géopolymères, composites fibrés et granulats recyclés - et combiner l'impression avec des ossatures traditionnelles pour obtenir la performance requise, tout en gardant à l'esprit que la variabilité des propriétés mécaniques peut devenir un risque critique , comme l'a illustré une salle communautaire imprimée en sections intégrant une ossature métallique. Sécurité, contrôle et conformité Ensuite, vous verrez que la conformité impose des protocoles de contrôle renforcés, des essais destructifs et non destructifs, et la mise en place de jumeaux numériques pour valider le comportement en service, car l'absence de cadres normatifs clairs complique la réception des ouvrages, situation matérialisée par un projet pilote qui a exigé essais de compression et suivi instrumenté avant réception. Chaîne logistique, formation et économie de chantier Enfin, vous adaptez la logistique en imprimant à proximité du lieu d'assemblage pour réduire les transports, mais vous devez assurer l'approvisionnement en bétons spéciaux, la maintenance des machines et la montée en compétences des équipes; une PME ayant intégré une unité mobile a constaté une réduction des rotations de camion et une hausse du besoin en techniciens qualifiés. La révolution des matériaux organiques et vivants Matériaux mycéliaux et biocomposites Dans vos projets contemporains, les panneaux isolants à base de mycélium et les biocomposites enrichissent l'offre technique en proposant une alternative compostable et à faible énergie grise , ce qui transforme les choix d'enveloppe et d'isolation; par exemple, une start-up de bioconstruction peut fournir des panneaux sur mesure pour un module d'habitation prototype. Structures vivantes auto-réparantes Ensuite vous constaterez que les systèmes intégrant bactéries calcifiantes ou micro-algues permettent la formation de couches auto-réparantes ou l'absorption de chaleur, et qu'ils exigent en contrepartie une gestion stricte des risques biologiques, notamment le risque microbiologique , comme dans le cas d'une façade expérimentale intégrant des cultures d'algues pour la régulation thermique. Bioplastiques et composants synthétiques biologiques Par ailleurs vous pouvez remplacer certains polymères pétro-sourcés par des bioplastiques renforcés en structure préfabriquée, offrant une meilleure recyclabilité et une empreinte carbone potentiellement réduite , tout en vous assurant du respect des normes de sécurité incendie; un exemple concret est l'utilisation de bancs publics fabriqués en bioplastique pour un quartier pilote. Enjeux de santé, réglementation et intégration Enfin vous devrez intégrer des protocoles de surveillance et des clauses contractuelles dédiées pour gérer la durabilité et les risques, en combinant analyses de cycle de vie et surveillance continue par capteurs afin de détecter des dérives microbiologiques ou mécaniques, comme lors d'un programme de surveillance continue déployé pendant la phase pilote d'une résidence expérimentale. L’automate au service de l’artisanat moderne Automatisation et savoir-faire, une complémentarité pragmatique En intégrant un bras robotique pour les coupes répétitives dans votre atelier, vous augmentez la précision répétable des pièces tout en libérant du temps pour les assemblages complexes que seul un artisan expérimenté sait réaliser; un exemple concret est un atelier de menuiserie de taille moyenne équipant un poste d'usinage robotisé pour les mortaises et laissant la finition manuelle aux compagnons. Conception assistée et personnalisation à l’échelle humaine Pour passer rapidement d'un dessin client à une pièce fabriquée, vous pouvez utiliser des outils paramétriques connectés aux machines CNC, ce qui permet une capacité de personnalisation sans renoncer à la répétabilité; un ébéniste utilise ainsi des gabarits numériques pour produire des séries courtes de cuisines personnalisées, tout en conservant des fichiers maîtres pour répliquer des détails sur de futures commandes, mais attention au danger lié à la gestion des fichiers et à l'érosion des gestes traditionnels. Maintenance prédictive et sûreté opérationnelle Grâce aux capteurs embarqués et aux algorithmes de diagnostic, vous réduisez les arrêts non planifiés en anticipant les défaillances, et cela améliore la disponibilité de l'outil de production; par exemple un robot de pose de briques doté de capteurs de vibration permet d'identifier une usure de palier avant qu'elle n'entraîne une panne, bien que la dépendance aux capteurs crée aussi un risque si les données sont corrompues ou mal interprétées, d'où la nécessité de redondance. Formation, transmission et émergence de nouveaux métiers Dans les centres de formation et sur les chantiers, vous verrez se multiplier des cursus hybrides où l'apprentissage manuel est complété par la programmation de cobots, générant des postes tels que régleur numérique ou inspecteur qualité robotique; une collaboration typique associe un centre de formation local et une entreprise de construction pour des modules pratiques où l'apprenti travaille en binôme avec un automate et un maître d'apprentissage. Le miroir virtuel des structures physiques Jumeaux numériques pour la supervision en continu Grâce aux jumeaux numériques vous pouvez superviser un ouvrage en temps réel, en confrontant les données issues des capteurs à la maquette virtuelle pour identifier des anomalies, et la comparaison permet d'isoler une déformation ou une vibration inhabituelle avant qu'elle n'entraîne une intervention lourde; la valeur positive immédiate est la réduction des interventions imprévues , tandis que la menace la plus critique reste la vulnérabilité aux attaques informatiques si les accès ne sont pas segmentés, comme lors d'un suivi de pont urbain. Maintenance prédictive et sécurité structurelle Lorsque vous intégrez l'historique des inspections et les modèles comportementaux dans le miroir virtuel, les algorithmes peuvent signaler des tendances révélatrices, ce qui permet d'anticiper le remplacement d'éléments avant rupture et d'optimiser les plannings de maintenance; l'avantage financier et opérationnel se constate par une baisse des interventions d'urgence , cependant la dépendance à des jeux de données incomplets ou corrompus constitue un risque d'interprétation erronée , illustré par la gestion d'une centrale de données. Optimisation énergétique et simulation climatique Dans les modèles virtuels vous pouvez simuler des scénarios climatiques et des stratégies de gestion énergétique, puis évaluer l'impact des modifications architecturales ou des systèmes HVAC sur les consommations avant tout chantier, ce qui facilite le choix entre plusieurs solutions techniques; le bénéfice attendu est un gain énergétique perceptible lors de rénovations lourdes, comme dans le cas d'une tour de bureaux équipant des capteurs de flux et d'enveloppe. Interopérabilité, gouvernance et limites pratiques Par ailleurs vous devez composer avec des enjeux de standards et de gouvernance des données afin d'assurer que les maquettes virtuelles restent exploitables entre acteurs, car sans protocoles partagés la transition digitale se fragilise; le défi essentiel est d'éviter l'obsolescence des formats e t des plateformes , une contrainte vécue concrètement lors de la rénovation d'un immeuble haussmannien. La manufacture délocalisée des demeures de demain
par Germaine Ongbehalal 4 août 2026
"Découvrez comment choisir des palettes de peinture adaptées à chaque style de décoration intérieure pour créer une ambiance harmonieuse chez vous."
Techniques de construction éco-responsables : les tendances qui transforment le secteur
par Felcy Fossi 30 juillet 2026
Découvrez les techniques de construction éco-responsables qui transforment le secteur, en mettant l'accent sur les matériaux biosourcés et l'efficacité énergétique.
